Смета на услуги: когда она нужна и что в ней должно быть
Смета помогает увидеть не только общую сумму, но и объём работ, материалы, выезд и возможные дополнительные расходы. Разбираемся, когда её стоит запросить и какие строки проверить до согласования заказа.
Для одной простой операции подробная смета часто не нужна, а для ремонта, монтажа или другого многоэтапного заказа она помогает зафиксировать объём и цену. Смета бывает твёрдой и приблизительной; для применимых потребительских отношений её составление по требованию потребителя или исполнителя обязательно. Проверять нужно не только итог, но и единицы измерения, количество, материалы и условия появления дополнительных работ.
Смета особенно полезна там, где заказ состоит не из одной операции, а из нескольких этапов, материалов и дополнительных расходов.
Для замены одной готовой розетки достаточно согласовать цену и условия в переписке. Для ремонта комнаты, замены проводки, монтажа сантехники или большого клининга общая фраза «всё будет стоить 80 тысяч» уже слишком мало объясняет.
Нормальная смета отвечает хотя бы на четыре вопроса: что делают, в каком объёме, по какой цене и что способно изменить итог.
Когда смета действительно нужна
В бытовой речи сметой часто называют любую таблицу с расчётом. Юридический смысл зависит от характера договора.
Если отношения подпадают под Закон РФ «О защите прав потребителей», статья 33 предусматривает твёрдую и приблизительную смету. По требованию потребителя или исполнителя её составление обязательно. При существенном превышении приблизительной сметы из-за дополнительных работ исполнитель должен своевременно предупредить потребителя. Если такого предупреждения не было, закон связывает с этим отдельные последствия для расчёта.
Для подрядных отношений похожая конструкция закреплена в статье 709 ГК РФ. Цена работы может определяться сметой, а смета подрядчика после подтверждения заказчиком становится частью договора. Если иное не указано, цена работы считается твёрдой.
Смета особенно полезна, если:
- заказ состоит из нескольких видов работ;
- цена считается по метрам, штукам или часам;
- исполнитель закупает материалы;
- часть объёма определяется после демонтажа;
- работа выполняется в несколько этапов;
- возможны дополнительные операции;
- сумма достаточно велика, чтобы простого устного согласования было мало.
Для строительного подряда роль сметы ещё значительнее: ГК РФ прямо связывает техническую документацию с объёмом и содержанием работ, а смету — с их ценой.
Твёрдая и приблизительная смета — в чём разница
Разница важна не в названии таблицы, а в том, насколько цена может меняться после согласования.
Твёрдая смета
Твёрдая смета предполагает согласованную цену, которая не должна свободно увеличиваться только потому, что исполнитель недооценил обычные расходы.
Для подрядных отношений статья 709 ГК РФ прямо устанавливает: подрядчик в общем случае не вправе требовать увеличения твёрдой цены, а заказчик — её уменьшения. Отдельное исключение предусмотрено, например, при существенном и непредвидимом росте стоимости материалов, оборудования или услуг третьих лиц.
Для потребительских отношений статья 33 Закона о защите прав потребителей содержит схожий принцип для твёрдой сметы.
Приблизительная смета
Приблизительная смета используется, когда точный объём заранее объективно неизвестен.
Классический пример — ремонт после вскрытия конструкции. До демонтажа невозможно точно знать состояние скрытой проводки или труб.
Но «приблизительная» не означает «можно потом назвать любую сумму».
Если новые работы существенно увеличивают расчёт, исполнитель должен своевременно предупредить заказчика. В применимых потребительских отношениях отсутствие такого предупреждения имеет прямые последствия по статье 33.
Практический вывод простой: рядом с приблизительной сметой полезно заранее записать, какие именно обстоятельства могут увеличить цену и как согласуются новые позиции.

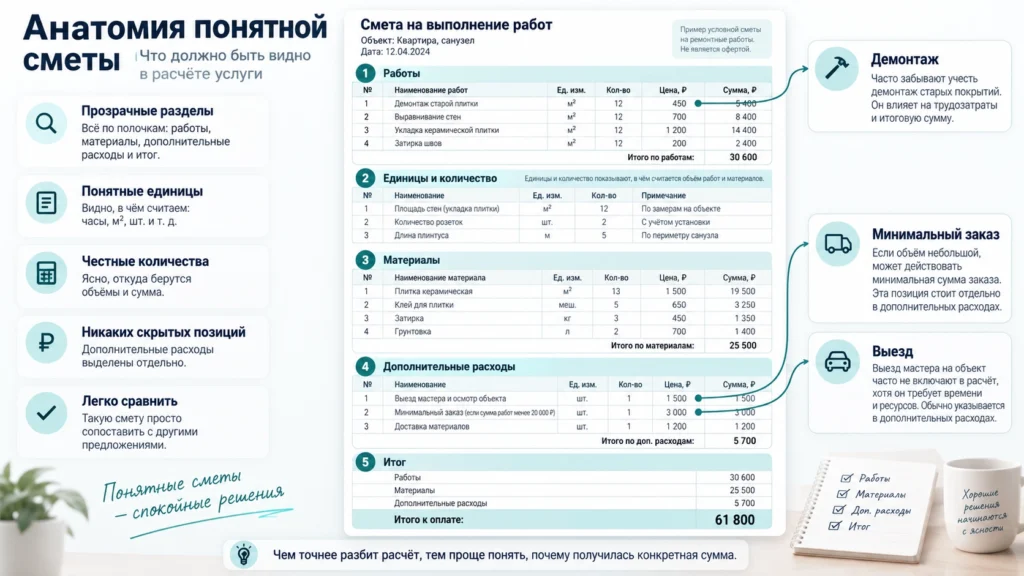

Из каких частей складывается смета
Универсальной формы для любого бытового заказа нет, но хорошая структура обычно выглядит так:
| Раздел | Что указать |
|---|---|
| Наименование работы | Конкретная операция без расплывчатого «ремонт» |
| Единица | шт., м², пог. м, час или весь объём |
| Количество | Сколько единиц реально планируется |
| Цена за единицу | Ставка для конкретной операции |
| Стоимость позиции | Количество × цена |
| Материалы | Наименование, количество и цена либо отметка «заказчика» |
| Выезд | Включён, бесплатен при заказе или считается отдельно |
| Диагностика | Условия бесплатной и платной диагностики |
| Демонтаж | Если не входит в монтаж |
| Дополнительные работы | Что возможно только после осмотра |
| Итог | Общая согласованная сумма или приблизительный итог |
Выезд мастера лучше показывать отдельной строкой даже тогда, когда он бесплатен. Так становится ясно, что условие проверено, а не просто забыто.
То же относится к материалам. Запись «монтаж розеток — 12 000 ₽» не объясняет, входят ли кабель, подрозетники, автоматы и расходники.

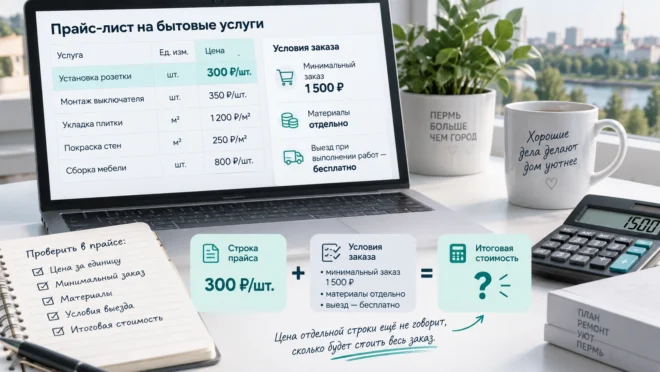

Почему прайс ещё не является сметой
Прайс показывает расценки исполнителя, но не обязательно описывает конкретный заказ.
Это хорошо видно на пермских предложениях.
Например, один сервис электриков в Перми на 17.09.2026 указывает установку скрытой розетки от 230 ₽, но одновременно устанавливает минимальную сумму заказа 1 500 ₽. Выезд при последующем заказе обозначен как бесплатный, а выезд без работ и диагностика без дальнейшего заказа — от 1 500 ₽. Сам исполнитель отдельно предупреждает, что окончательная стоимость определяется по сложности и объёму после осмотра.
Другой пермский сервис устанавливает минимальную сумму заказа уже 2 500 ₽. Диагностика при выполнении работ бесплатна, а при отказе стоит 1 000 ₽.
Поэтому прайс может дать исходные ставки, но конкретная смета должна применить их к вашему объёму.
Пример: почему дешёвая строка прайса не равна дешёвому заказу
Предположим, в прайсе монтаж трёх простых элементов стоит по 300 ₽.
Получается:
3 × 300 = 900 ₽
Но минимальная сумма заказа — 2 500 ₽.
Фактически для отдельного выезда базовый расчёт уже будет не 900, а минимум 2 500 ₽.
Если дополнительно появляется платная диагностика, поездка за материалом или демонтаж, итог изменится снова.
Именно поэтому недорогие услуги разумнее оценивать по полной минимальной стоимости заказа, а не по самой маленькой строке прайса.
Пример с клинингом в Перми
У пермской компании «Браво» поддерживающая уборка на 17.09.2026 рассчитывается по ставке 90 ₽ за м², но минимальный заказ составляет 6 500 ₽. Компания прямо показывает эту механику в калькуляторе: и квартира 40 м², и квартира 70 м² остаются ниже минимальной суммы и поэтому стоят 6 500 ₽.
Простой расчёт для 40 м²:
40 × 90 = 3 600 ₽
Фактическая публичная минимальная стоимость:
6 500 ₽
Разница возникает не из скрытой доплаты, а из заранее опубликованного условия.
Хорошая смета должна показать именно 6 500 ₽, а не оставить заказчику математические 3 600 ₽ с последующим сюрпризом.
Пример с ремонтом техники
У «Техник59» в Перми ремонт системы No Frost указан от 3 000 ₽, заправка фреоном — от 2 500 ₽, замена компрессора — от 8 500 ₽. При этом сайт отдельно говорит, что это стоимость работ, запчасти оплачиваются дополнительно, а точная цена называется после диагностики.
Значит, запись в смете:
Ремонт холодильника — 3 000 ₽
слишком неточная.
Полезнее разделить:
- диагностику;
- конкретную ремонтную операцию;
- запчасть;
- сопутствующие расходники;
- итог.
Особенно это важно для услуги с гарантией: полезно понимать, относится заявленная гарантия к работе, установленной детали или обеим частям заказа.
Как читать единицы измерения
Часть ошибок возникает не из-за цены, а из-за единиц.
Например:
- 800 ₽ за штуку;
- 800 ₽ за погонный метр;
- 800 ₽ за час;
- 800 ₽ за весь заказ.
Это четыре совершенно разных предложения.
В сантехническом прайсе одного пермского исполнителя разные операции действительно считаются по-разному: отдельные позиции идут за штуку, другие — за погонный метр.
Поэтому в смете должны стоять рядом:
наименование → единица → количество → цена единицы → сумма.
Если количество отсутствует, проверить итог сложнее.
Смета на работы и смета на материалы
Для крупного заказа удобнее не смешивать всё в одну строку.
Например:
Работы
| Позиция | Ед. | Кол-во | Цена | Сумма |
|---|---|---|---|---|
| Демонтаж | шт. | 4 | 300 ₽ | 1 200 ₽ |
| Монтаж | шт. | 4 | 700 ₽ | 2 800 ₽ |
| Подготовка | пог. м | 3 | 500 ₽ | 1 500 ₽ |
Материалы
| Материал | Кол-во | Цена | Сумма |
|---|---|---|---|
| Основной материал | 4 | 600 ₽ | 2 400 ₽ |
| Крепёж и расходники | комплект | 1 | 650 ₽ |
Так сразу видно, какая часть итоговой суммы связана с трудом, а какая — с закупкой.
Если материалы приобретает исполнитель, заранее уточните, нужна ли отдельная наценка за закупку, доставку или поездку в магазин.

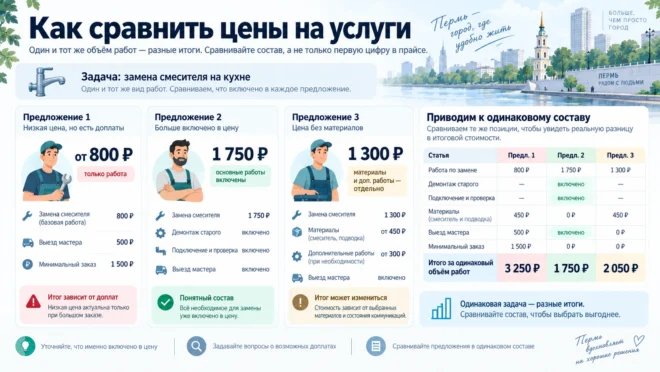

Как сравнивать две сметы
Смотреть только на итоговую строку недостаточно.

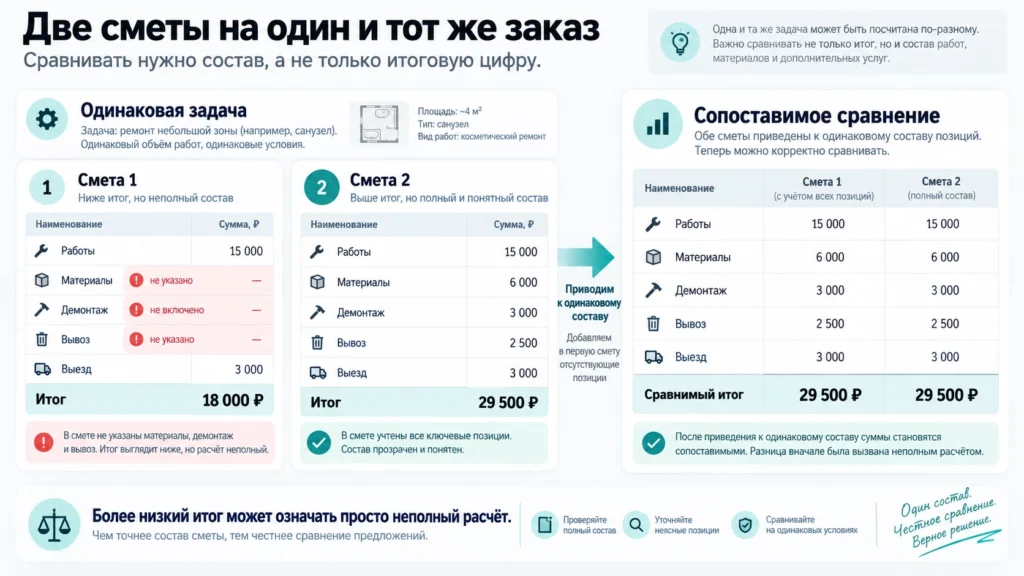

Допустим:
Смета А — 48 000 ₽
Смета Б — 55 000 ₽
На первый взгляд первая дешевле на 7 000 ₽.
Но после проверки выясняется:
- в А отсутствует демонтаж;
- материалы указаны «по факту»;
- вывоз мусора не включён;
- итог приблизительный;
а в Б:
- демонтаж уже учтён;
- материалы посчитаны;
- вывоз включён;
- цена твёрдая.
После приведения к одному составу преимущество первой сметы может исчезнуть.
Поэтому вопрос как сравнить сметы решается строка к строке, а не сравнением двух итоговых сумм.
Тот же принцип лежит в основе нормального сравнение цен на услуги: одинаковые цифры имеют смысл только при одинаковом объёме.

Какие доплаты нужно проверить заранее
Перед согласованием сметы отдельно уточните потенциально «плавающие» позиции.
Демонтаж
Новая установка и снятие старого оборудования часто считаются отдельно.
Диагностика
Она может быть бесплатной только при последующем ремонте.
Минимальный заказ
Особенно важен для мелких работ.
Поездка за материалами
У одного пермского сантехнического сервиса обычный выезд указан как бесплатный, а поездка мастера в магазин — 1 000 ₽.
Сложный доступ
Высота, тяжёлая мебель, закрытые конструкции, работа в стеснённых условиях могут менять объём.
Вывоз и уборка
После демонтажа может потребоваться отдельный вынос строительного мусора.
Дополнительные материалы
Переходники, крепёж, кабель и другие мелкие позиции способны заметно увеличить большой заказ.
Если потенциальная доплата известна заранее, полезно указать либо её цену, либо порядок расчёта.
Как фиксировать дополнительные работы
Фраза «если что-то понадобится, потом посчитаем» оставляет слишком много пространства для разного понимания.
Безопаснее зафиксировать правило:
Дополнительные работы, отсутствующие в смете, выполняются только после согласования состава и цены с заказчиком.
Для приблизительной сметы это особенно важно.
Статья 33 Закона о защите прав потребителей связывает существенное превышение приблизительной сметы с обязанностью исполнителя своевременно предупредить потребителя. Статья 709 ГК РФ устанавливает аналогичный механизм для договора подряда.
Устная фраза «пришлось ещё сделать» после окончания работ — гораздо менее удобная ситуация, чем согласование новой позиции до её выполнения.
Пример простой сметы
Допустим, требуется выполнить несколько небольших монтажных операций.
| Позиция | Ед. | Кол-во | Цена | Сумма |
|---|---|---|---|---|
| Демонтаж старых элементов | шт. | 3 | 300 ₽ | 900 ₽ |
| Монтаж новых | шт. | 3 | 700 ₽ | 2 100 ₽ |
| Подготовительные работы | комплект | 1 | 1 200 ₽ | 1 200 ₽ |
| Расходные материалы | комплект | 1 | 850 ₽ | 850 ₽ |
| Выезд | услуга | 1 | 0 ₽ | 0 ₽ |
| Итого | 5 050 ₽ |
Сам пример условный.
Главное здесь не сумма, а структура: заказчик видит, за что платит.

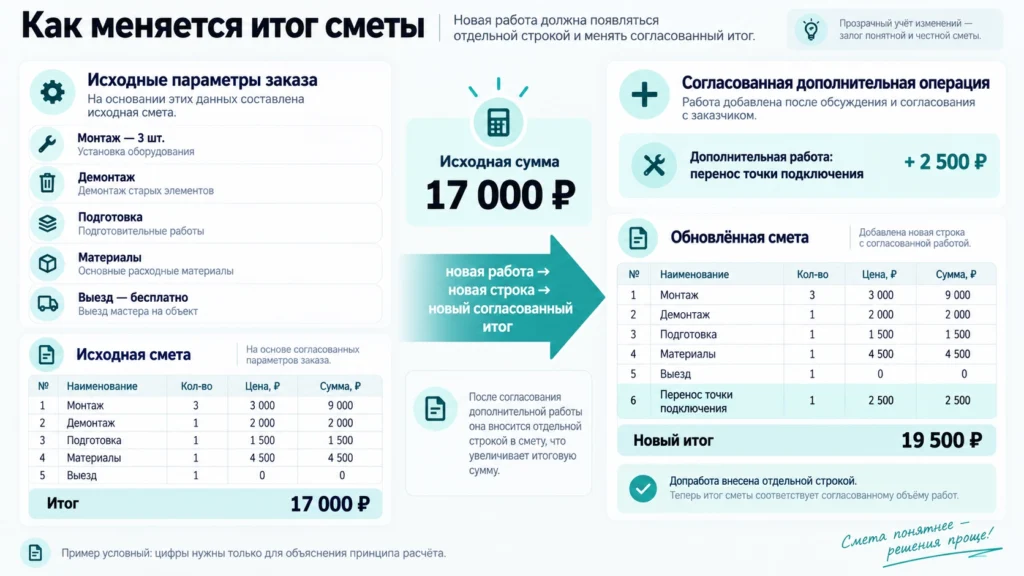

Если после осмотра обнаруживается ещё одна операция за 1 500 ₽, она должна появиться отдельной новой строкой, а новый итог станет 6 550 ₽.

Что должно насторожить в смете
Не обязательно отказываться от заказа при каждой неточности. Многие расчёты сначала бывают черновыми.
Но стоит задать дополнительные вопросы, если:
- есть только общая сумма без перечня работ;
- отсутствуют единицы и количество;
- материалы указаны одной строкой без понятного состава;
- десятки позиций обозначены словом «комплект»;
- одна операция повторяется под похожими названиями;
- неясно, включены ли демонтаж и подготовка;
- итог не совпадает с суммой строк;
- нет порядка согласования дополнительных работ;
- существенная часть расчёта помечена «по факту» без объяснения;
- смета меняется после согласования, но изменения никак не фиксируются.
Самая подробная смета тоже не гарантирует качество работы. Она решает другую задачу — делает объём и цену проверяемыми.
Что проверить перед согласованием
Перед началом работ пройдитесь по расчёту ещё раз:
- перечислены все основные операции;
- понятны единицы измерения;
- указано количество;
- арифметика сходится;
- работа и материалы разделены;
- ясно, входит ли демонтаж;
- известны условия выезда;
- учтён минимальный заказ;
- понятна стоимость диагностики;
- прописано, кто покупает материалы;
- известен характер сметы — твёрдая или приблизительная;
- понятен порядок дополнительных работ;
- итог совпадает с суммой позиций;
- смета сохранена в согласованной версии.
Для услуги с гарантией отдельно сохраните документ, где понятно, какой именно результат и на какой срок покрывается обязательствами исполнителя.
После этого смета превращается из формальности в действительно полезный инструмент контроля заказа.
Как проверить смету перед согласованием
- 1
Проверьте перечень работ
Сопоставьте каждую строку сметы с тем, что реально нужно выполнить на объекте.
Проверка: Нет общей суммы без понятного перечня операций.
- 2
Проверьте единицы и количество
Найдите для каждой позиции штуки, метры, площадь, часы или другую единицу и фактическое количество.
Проверка: Можно самостоятельно пересчитать стоимость каждой строки.
- 3
Отделите материалы
Уточните, какие материалы входят в расчёт, кто их покупает и есть ли дополнительные расходы на закупку.
Проверка: Цена работ не смешана с неизвестной стоимостью материалов.
- 4
Добавьте сопутствующие расходы
Проверьте выезд, диагностику, минимальный заказ, демонтаж, подготовку и вывоз.
Проверка: В смете нет очевидных обязательных расходов, которые появятся только после начала работ.
- 5
Уточните тип сметы
Выясните, является расчёт твёрдым или приблизительным и при каких обстоятельствах он может измениться.
Проверка: Понятны границы первоначальной суммы.
- 6
Зафиксируйте допработы
Согласуйте правило, что новые операции сначала обсуждаются по составу и стоимости, а затем выполняются.
Проверка: Дополнительная работа не может незаметно превратиться в неизвестную итоговую доплату.
- 7
Сохраните согласованную версию
Сохраните смету вместе с договором или перепиской до начала работ.
Проверка: При расчёте можно восстановить первоначально согласованный объём и последующие изменения.
Что нужно знать о смете перед началом работ
Обязана ли компания составить смету по просьбе заказчика?
Если отношения подпадают под Закон РФ «О защите прав потребителей», статья 33 предусматривает обязательное составление твёрдой или приблизительной сметы по требованию потребителя или исполнителя. Для других отношений применимый порядок зависит от договора и соответствующих норм гражданского законодательства.
Чем смета отличается от прайс-листа?
Прайс содержит общие расценки исполнителя. Смета применяет конкретные работы, количество и условия к вашему заказу и показывает его предполагаемую или согласованную стоимость.
Может ли приблизительная смета увеличиться?
Да, сама конструкция приблизительной сметы допускает изменение. Но для существенного увеличения из-за дополнительных работ законодательство предусматривает обязанность своевременно предупредить заказчика в соответствующих правоотношениях.
Может ли мастер увеличить твёрдую смету?
По общему правилу свободно увеличивать твёрдую смету нельзя. Закон предусматривает отдельные исключения, например существенное непредвидимое подорожание материалов и оборудования в случаях, предусмотренных применимыми нормами.
Нужно ли включать материалы в смету?
Если материалы влияют на общую цену заказа, лучше показать их отдельно либо однозначно указать, что они приобретаются заказчиком и в смету не входят. Это позволяет сравнить предложения без скрытой разницы.
Нужна ли смета для мелкого ремонта?
Не всегда. Для одной простой и недорогой операции часто достаточно письменного расчёта с понятным объёмом и ценой. Чем больше этапов, сумма и возможные дополнительные работы, тем полезнее полноценная смета.
Свежие материалы
Последние публикации портала из других и соседних направлений.
Возврат денег за неоказанную услугу: порядок действий
Если услуга оплачена, но исполнитель к ней не приступил, пропустил срок или заказ пришлось отменить, порядок возврата зависит от причины. Разбираем, когда…
Предоплата за услуги: сколько платить и как оформить
Закон не устанавливает универсальные «правильные» 10, 30 или 50% предоплаты для обычных услуг. Важнее понять, за что именно вы платите заранее, кому…
Договор на оказание услуг: что проверить заказчику
Договор полезен не количеством страниц, а тем, насколько точно он отвечает на вопросы: кто, что, когда и за сколько должен сделать. Разбираем,…
Как вам материал?
Можно отметить несколько реакций. Повторное нажатие снимает выбранную реакцию.
Есть что добавить?
Дополняйте материал личным опытом и уточнениями по Перми. Ссылочный спам и реклама удаляются.
Комментарии могут оставлять только пользователи с аккаунтом. Все комментарии проходят модерацию.
